Nvidia presenta DSX POD: data centers listos en 14 días

· Mercados Financieros ·

La firma presentó hoy en GTC Berlín el DSX POD, un diseño modular que reduce la puesta en marcha de seis meses a dos semanas. El cuello de botella migró del silicio a la integración física.

Nvidia presentó este miércoles en GTC Berlín el DSX POD, un diseño de referencia para <abbr title="Instalación física que aloja servidores y equipos de computación">data centers</abbr> de inteligencia artificial empaquetados en módulos del tamaño de un contenedor estándar. La propuesta reduce el tiempo de <abbr title="Puesta en marcha de infraestructura tecnológica">deployment</abbr> de seis meses a 14 días, atacando el tiempo de inactividad que acumula costos sin ingresos para los clientes. La acción cotiza en $221.01 este miércoles, con fluctuación entre $220.64 y $221.77 en la sesión, tras cerrar el lunes en $216.47 (-0,29%).

Nvidia presenta DSX POD: data centers listos en 14 días

El problema no es fabricar chips, sino encenderlos rápido

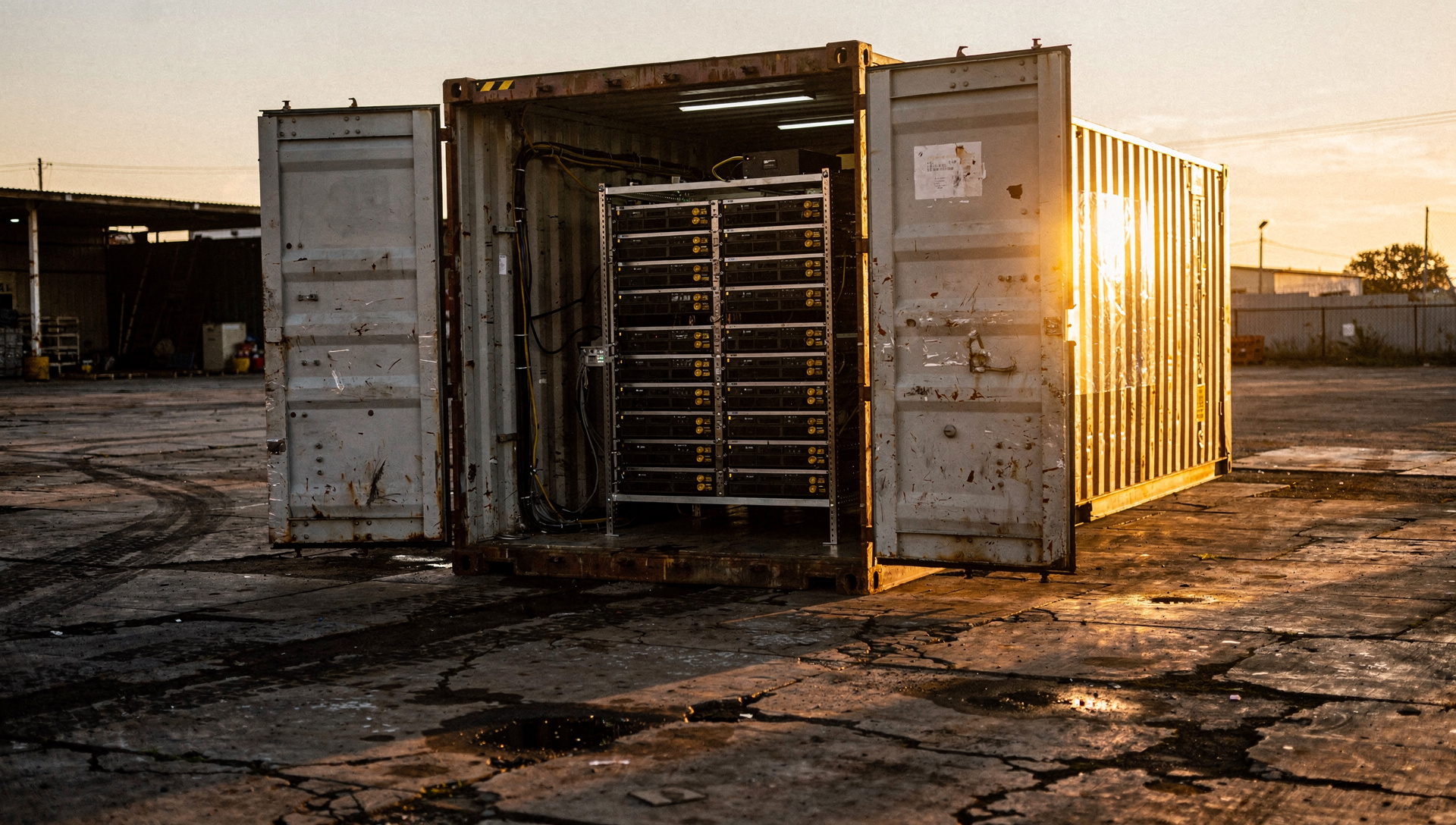

«Un <abbr title="Instalación física que aloja servidores y equipos de computación">data center</abbr> IA crea valor cuando comienza a producir <abbr title="Unidades de procesamiento de lenguaje generadas por modelos de IA">tokens</abbr>, no cuando la construcción termina», declaró Jensen Huang, fundador y CEO de Nvidia. Las construcciones tradicionales toman meses o años, y durante ese periodo los clientes acumulan gastos operativos sin facturar. DSX POD traslada la integración —computación, redes, cableado, alimentación a nivel de <abbr title="Estructura metálica que aloja servidores en un data center">rack</abbr> y enfriamiento líquido— a la planta de manufactura, eliminando la logística de una construcción convencional en sitio.

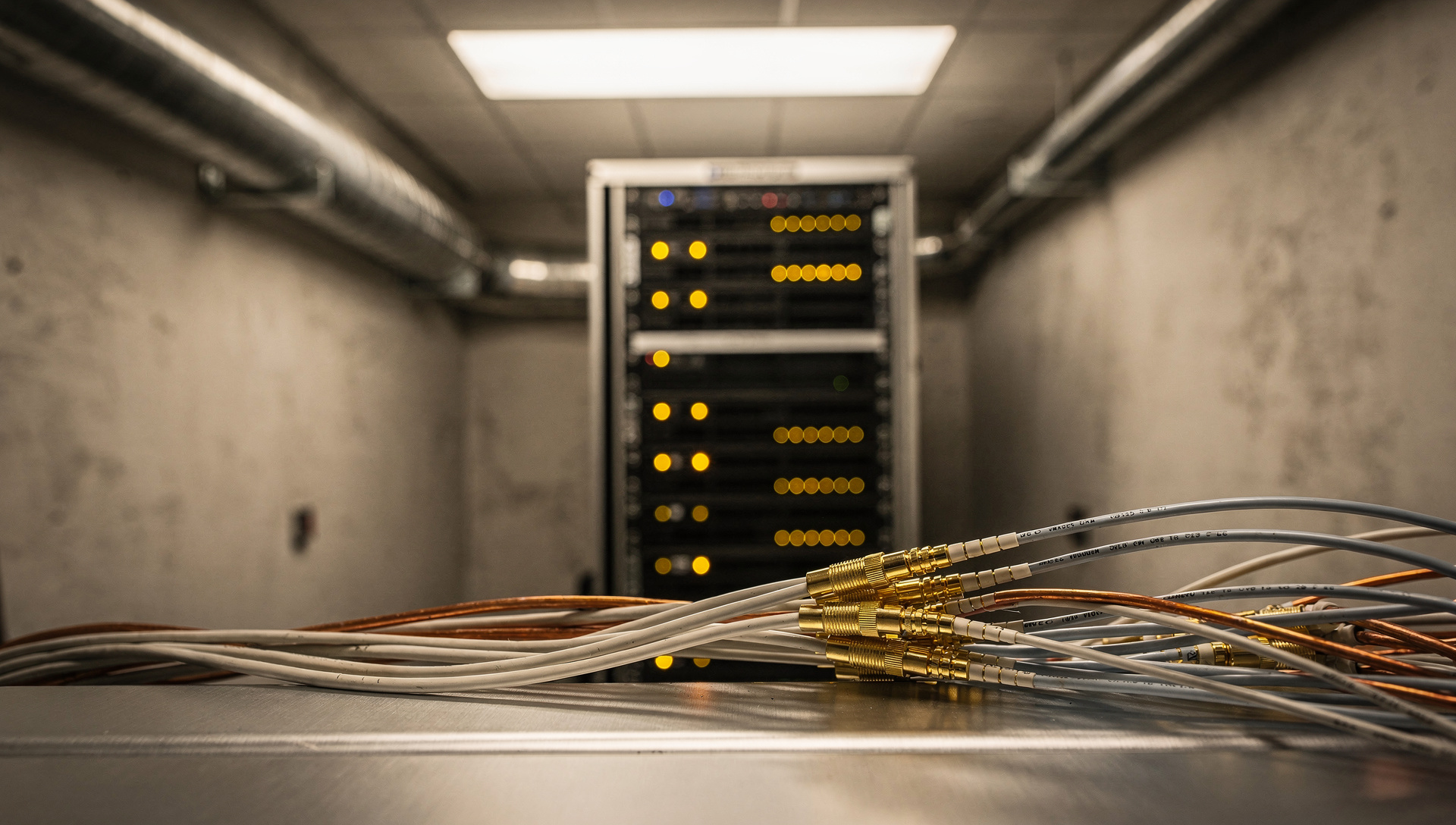

La arquitectura Vera Rubin DSX POD agrupa siete racks de computación refrigerada por líquido conectados con 17 kilómetros de cables Spectrum-X. La alimentación eléctrica usa 800 voltios DC para entrega eficiente de energía a nivel de <abbr title="Estructura metálica que aloja servidores en un data center">rack</abbr>. Los contenedores llegan probados de fábrica, listos para conectarse a la infraestructura de energía, enfriamiento y redes del sitio.

Ahorro energético y de agua en un sector sediento

La plataforma DSX AI Factory permite reducir el consumo de agua para enfriamiento hasta un 100% y generar el mismo output de IA con hasta 30% menos energía, según Nvidia. A escala de 2 gigavatios, el ahorro puede alcanzar 54 millones de litros de agua diarios comparado con sistemas convencionales de torres de enfriamiento. El dato cobra relevancia después de que Amazon acumulara hardware por miles de millones sin poder encenderlo por falta de red eléctrica.

Nvidia presenta DSX POD: data centers listos en 14 días

Diecisiete partners globales entregarán en 2027

Nvidia trabaja con Anduril, Armada, Bull, Crusoe, DayOne, Dell Technologies, Delta, Eaton, Foxconn, Gigabyte, HPE, Lenovo, Pegatron, Quanta Cloud Technology, Schneider Electric, Vertiv y Wistron para entregar DSX POD a nivel mundial a partir de inicio de 2027. Dell Technologies cotiza hoy en $461.56 (+1,48%), dentro de su rango anual entre $110.22 y $595.51.

«Esta es una transformación completa de la cadena de suministro mundial. Esto cambiará la forma en que la gente instala y construye <abbr title="Instalaciones físicas que alojan servidores y equipos de computación">data centers</abbr>, y con esperanza, como resultado, la velocidad aumenta», declaró Huang en el keynote de Berlín.

El mercado espera entregas, no anuncios

La cotización de Nvidia muestra avance moderado en la sesión del miércoles respecto al cierre del lunes, sin el rally que acompañaría un cambio material inmediato. El anuncio es promesa de velocidad en <abbr title="Puesta en marcha de infraestructura tecnológica">deployment</abbr>, no revenue adicional este trimestre. La validación real llegará cuando los partners comiencen entregas físicas en el primer trimestre de 2027 y los clientes reporten reducción efectiva de time-to-market.

DSX POD cierra el triángulo de movimientos recientes de Nvidia: prepagó $2.6 mil millones a proveedores de packaging y testeo para triplicar capacidad antes de 2028, invirtió cientos de millones en infraestructura energética con Cloverleaf, y ahora acelera la integración física final. Chips listos, energía disponible, <abbr title="Puesta en marcha de infraestructura tecnológica">deployment</abbr> rápido: cada paso reduce la fricción entre GPU fabricada y token facturado.

Comparación de tiempo de deployment tradicional vs. DSX POD
FaseMétodo tradicionalDSX POD
Planificación e integración2-3 mesesEn planta (pre-entrega)
Construcción en sitio3-4 mesesConexión física
Pruebas y arranque2-4 semanas1-2 semanas
Total hasta operación6+ meses14 días

Huang insistió en que el valor de un <abbr title="Instalación física que aloja servidores y equipos de computación">data center</abbr> IA no está en el día que se termina de construir, sino en el día que arranca producción. Reducir ese gap de seis meses a dos semanas puede representar millones en costos evitados para clientes que ya compraron GPUs y pagan personal, energía y financiamiento sin ingresos. El ecosistema de diecisiete fabricantes e integradores globales distribuirá los módulos; queda por ver si la promesa de 14 días se sostiene en proyectos reales fuera del laboratorio de Nvidia.
